环北A1标提前36天完成地下连续墙施工 |
|
|
|
|

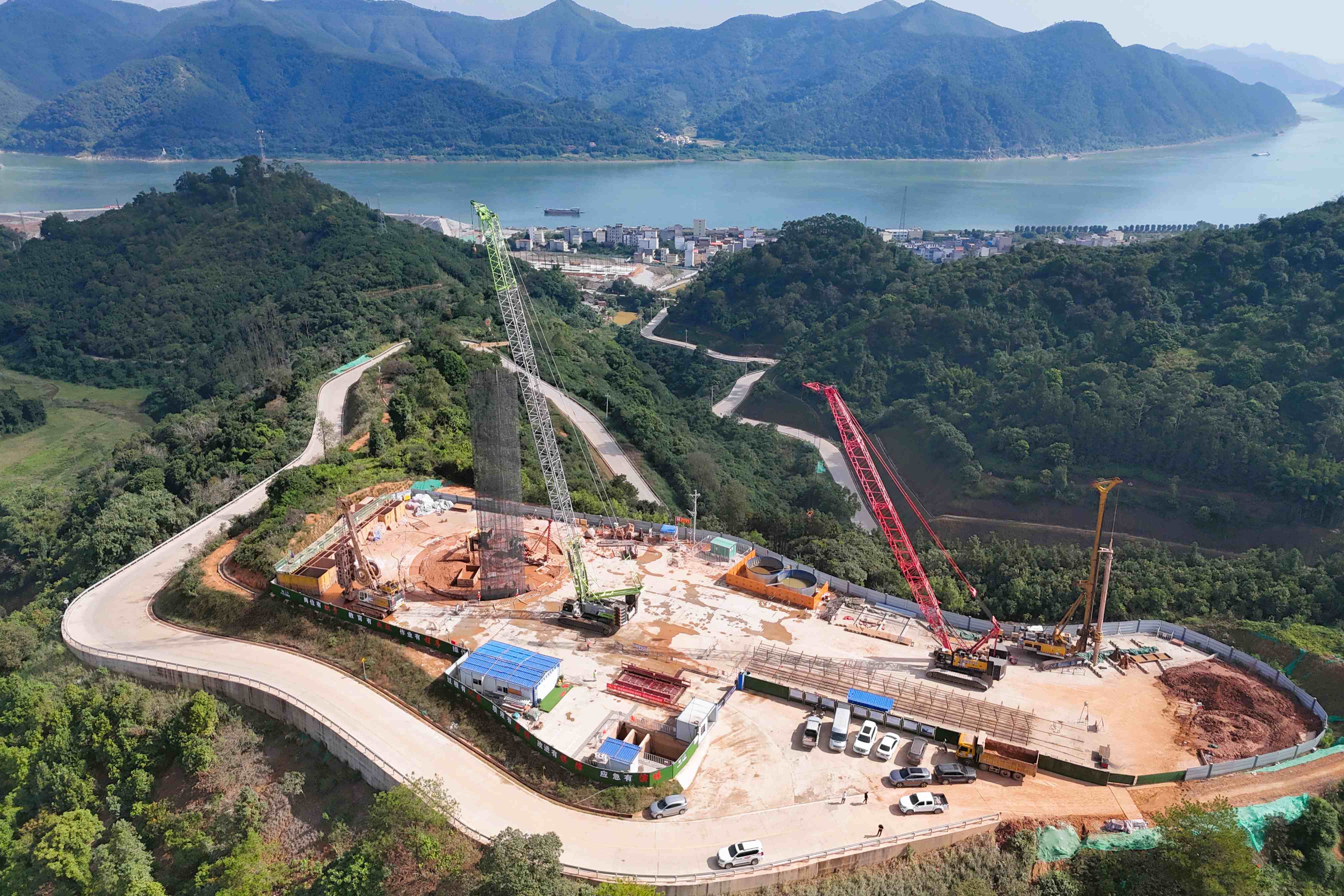

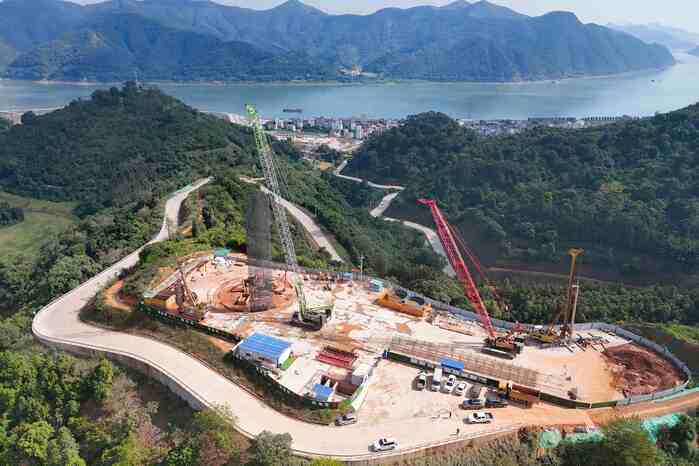

本网云浮消息 (杨旭升 刘小旭报道)11月16日,水电七局环北广东工程A1标地心泵站调压井地下连续墙施工全面完成,较原计划提前36天。这一重大节点的突破,标志着项目在关键线路施工上取得阶段性胜利,为后续主体结构施工奠定了坚实基础。 地心泵站调压井位于地心泵站南侧,距离地心隧洞进口800米,采用阻抗式调压井型式,上部调压井内径17米,其中地上部分高度36.5米,地下部分高度31,以地下连续墙施工工艺为主构建围护结构,共计打造12幅地下连续墙。 施工期间,A1标项目面临地质条件复杂、连续降雨等多重挑战,成槽难度大。为此,项目团队组建技术攻关小组,通过优化槽壁支护方案、强化组织策划和资源配置、引入智能化监测系统等措施,陆续攻克了地质复杂、岩石强度高、空间施工作业面狭小、设备作业相互干扰大等施工难题。同时实施“网格化”管理,实行24小时轮班作业,同时通过每日生产例会、每周进度考核等机制,确保了各工序无缝衔接。 下一步,A1标项目将持续筹备主体结构施工资源,全力保障地心泵站各节点目标高质量实现。 地心泵站 |
|
|
|
